優秀項目展播④丨川二線隧道三標項目
在八山半水分半田的恩施川氣東送二線建設現場,公司川二線隧道三標項目以數智化轉型為抓手,以創新驅動為引擎,深耕精益管理,成功破解小斷面隧道施工、廣域分散管控等多重行業難題,實現安全、質量、進度、效益協同提升,并榮獲公司2025年度優秀項目部稱號。
攻堅克難 施工生產直面三重挑戰
川氣東送二線隧道三標項目是全線難度最大的標段之一,沿318國道布設,管段全長300公里,貫穿湖北省恩施州恩施市、巴東縣、宜昌市長陽縣等多個區域,沿線山高谷深、地形險峻,施工條件極為苛刻。32座隧道位置排布散而亂,平均間距達9公里,38個作業機組同步推進,這種廣域分散的施工格局,在同類工程中實屬罕見,給項目管理帶來了極大挑戰。

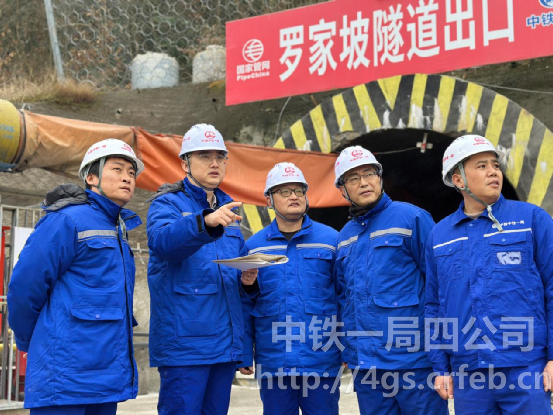

項目施工現場
地質條件的復雜多變,是項目部面臨的第一道 “攔路虎”。項目地處鄂西山區,隧址區屬于典型的巖溶發育區域,溶洞、溶蝕裂隙等巖溶構造形態多樣且分布極不均勻,部分區域還存在破碎帶、高地溫、巖爆等不良地質現象。更關鍵的是,隧道施工斷面狹小,導致大型機械設備無法順利進場作業,傳統施工方式難以施展,施工工效受到嚴重制約,如何在有限空間內保障施工進度與質量,成為亟待破解的技術難題。
廣域管理的重重阻礙,讓協調工作難上加難?!霸陧椖砍跗?,我們每天要協調38個作業機組的施工計劃,每個機組的施工進度、人員調配、設備需求都不同,溝通量巨大、協調難度極高,管理壓力非常大?!?項目總經濟師陳迪回憶起項目初期的管理困境,仍記憶猶新。各隧道間距離遙遠,最遠的工點往返項目部需要數小時車程,信息傳遞存在滯后性,人員、設備的跨工點調配效率低下,一旦出現突發情況,難以快速響應處置,嚴重影響了施工節奏。
數智筑防 安全管控邁入“主動預防”
針對隧道施工環境復雜、安全風險高的特點,項目部依托物聯網、大數據等前沿技術,搭建智能建造平臺,構建起“一站式集成、全流程可視、精準化管控”的數智化安全管理體系,推動安全管控從“被動應對”向“主動預防”跨越式轉型。

智能建造平臺數據集成中樞
物聯網集成聯動系統作為平臺的 “中樞神經”,成功打破了各環節信息壁壘,將氣體監測、門禁考勤、班前講話、人員定位、應力應變監測、視頻監控等12類終端設備實現一體化銜接,各類數據實時匯聚至后臺管理中心,通過算法模型進行集中分析與智能研判。工人實名制門禁系統采用高精度人臉識別技術,不僅能精準管控人員進出隧道,還能實時統計場內人數、出勤率及工種分布情況,后臺可生成人員出勤熱力圖、工種配置分析報告,為勞務高效調配提供數據支撐,同時一旦發生安全事故,可快速追溯現場人員信息,為應急救援提供保障。

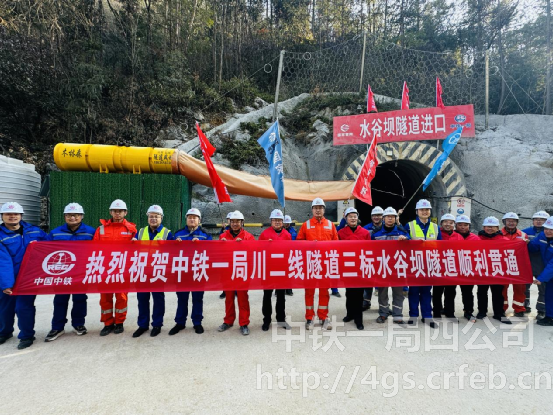

水谷壩隧道貫通
氣體監測預警系統則成為作業人員的 “生命衛士”,在32座隧道內共布設了286個監測點位,實現全隧道無死角覆蓋,24小時不間斷監測甲烷、一氧化碳、硫化氫等有害氣體濃度及溫濕度、能見度等環境指標。當監測數據超出安全閾值時,系統會立即觸發聲光報警,報警信息同步推送至現場管理人員手機終端及隧道內防爆應急電話,同時自動切斷該區域非必要電源,引導作業人員通過應急通道撤離,數據全程可追溯存檔,為安全分析提供依據。智能安全宣講平臺則打破了傳統安全教育 “形式單一、效果難量化” 的痛點,平臺根據不同施工工序、不同班組類型精準匹配差異化教育內容。平臺還搭載AI攝像頭實時核查作業人員勞保著裝規范,與洞口門禁系統深度綁定,建立 “學習合格準入” 機制,只有完成規定學時的安全教育并考核合格后,才能獲取隧道準入權限,切實讓安全教育落地生根、取得實效。

隧道坍塌應急演練
通過數智化安全管控,項目安全管理實現了從 “經驗判斷” 向 “數據決策”、從 “全面監管” 向 “精準防控” 的轉變。2025年,項目部足額投入安全生產費用,投入完成率達104%,累計開展應急演練18次、各類安全主題活動20余次,覆蓋全員1200余人次,全年實現安全生產零事故、零傷亡,設備故障率較傳統施工模式降低 60% 以上,數智化安全管理經驗被建設單位納入全線推廣案例。
技術革新 科技創新突破施工瓶頸
針對小斷面隧道施工空間受限、設備分散、線路復雜等行業痛點,項目部自主研發并應用“小斷面隧道多功能一體移動式監測車”,以技術創新突破施工瓶頸。該設備采用一體化設計,集成監控探頭、氣體自動檢測儀器、應急電話等多種核心模塊,大幅縮減設備占用空間,通過遙控操作可靈活往返于工作面與安全區域,實現設備集中管理與移動作業。

現場討論施工方案
“以往分散布置的設備線路易出現接頭松動、斷裂等問題,不僅影響監測數據穩定性,還大幅增加人工搬運與維護成本?!表椖考夹g負責人表示,該一體移動式監測車投入使用后,設備故障率降低50%以上,既能在爆破作業前快速撤離至安全區域規避損傷,又能優化洞內作業環境整潔度,保障監測數據持續穩定可靠。目前,該創新裝備已作為標桿成果在全線推廣應用,贏得建設單位一致好評。
此外,項目部大力推行“五小四新”創新實踐,積極引導作業班組開展小微技術改造與革新,成功應用風筒布掛鉤、隧道風水管固定裝置、縱向排水盲管定位裝置等一系列實用成果,有效解決了現場操作繁瑣、施工效率偏低等實際問題,切實提升了施工質量與作業效率。同時,項目部穩步推進集團公司6項新工藝工法的落地實施,內容涵蓋地質雷達超前地質預報、超前水平鉆探及加深炮孔探測、揭煤隧道監控量測、隧道反坡排水、管棚施工、隧道環縫取芯與劈裂機械開挖施工等。通過標準化、規范化應用這些新工藝,顯著降低了施工全過程的安全風險,進一步筑牢了現場施工的安全防線。

多功能一體軌道車
在成本控制方面,項目部將成本意識融入管理全流程,通過優化施工方案,將部分隧道原設計的有軌運輸調整為更適應山區地形的履帶車運輸,節約臨建成本30余萬元;在內部管理中,嚴格執行預算審核制度,嚴控非生產性支出,2025年現場經費較預算實現有效壓降,實現了施工效率與經濟效益的同步提升。

項目團隊合影
憑借在安全、質量、創新與管理等方面的突出成效,項目部榮獲公司2025年“優秀項目部”稱號,圓滿完成年度產值目標與隧道掘進任務。目前,項目的管理創新經驗已成為全線參考標桿,為川氣東送二線工程及同類隧道施工提供了寶貴的實踐借鑒,持續彰顯了公司在輸油輸氣管網領域建設的硬核實力與管理水平。
站在新的建設節點,項目部全體人員將繼續秉持 “逢山開路、遇水架橋” 的奮斗精神,凝心聚力、勇毅前行,以更昂揚的斗志、更務實的作風應對各類挑戰,持續擦亮 “品質工程、智慧工程、綠色工程” 建設名片,在國家能源基礎設施建設的宏偉藍圖中續寫新的輝煌,為助力公司高質量發展、保障能源安全貢獻更大力量!
